黄龙溪吹响冲锋号 | 决胜四季度
【编者按】
10月,党的二十大胜利召开。中国网安党委深入学习贯彻党的二十大精神,全面落实党中央要求,按照集团公司决策部署,深入开展改革破局,全面决胜四季度年终冲刺各项任务,以紧锣密鼓的实际行动,赋能创新发展。各部门及下属公司弘扬“家、拼、创”文化精神,铆足劲头向前冲,以极具魄力与动力的网安能量,擂响了决胜四季度的隆隆战鼓。伟大的时代我们见证,伟大的事业我们拼争,让我们一起从辉煌奋斗中,共同见证网安人决胜四季度的璀璨篇章。本期,我们推出的是网络安全九线集成装车团队的决胜故事。
2022年,网络安全九线集成装车团队与网络安全三线课题组协作承担的多个大型车组项目在黄龙溪联试场开展车辆总装和系统联调联试工作。由于各地持续不断的疫情和封控严重影响了车辆底盘和车载设备的交付进度,加上成都8月份的高温限电和9月份的疫情静默,使得项目节奏进一步被打乱,总装和联试时间节点大幅滞后。为确保项目顺利完成,追赶因疫情影响的项目进度,网络安全九线集成装车团队吹响了决胜四季度的冲锋号角。10月1日,大家统一前往黄龙溪坚守阵地,勠力同心,团结奋进,打响这场集中歼灭战。
一、战前准备
兵马未动粮草先行。课题组成员早早来到黄龙溪联试场开展清洁整理工作。大家分工明确,互相协助,很快就完成了厂房内外杂物垃圾的清除以及配电箱供电、接地桩、照明灯、排气扇、门窗等设备设施检查。厂房内有多个房间,除了监控室外,大家把剩余房间分类,依次编排为会议室、联试间、工具操作间、设备存放间、杂物间等。购置饮水机、办公桌椅、置物架等,根据各个房间功能需求展开布置工作。

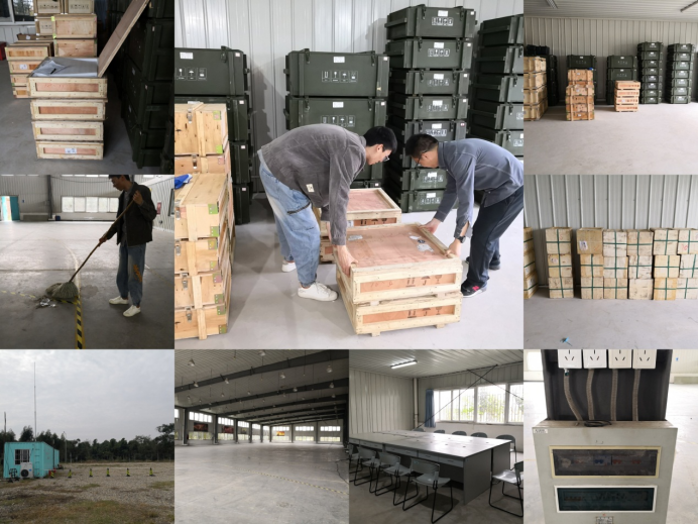

随着采购的几百台设备陆续抵达黄龙溪,大家化身码头搬运工,收货卸货,搬运木箱至统一地点。随后逐一开箱清点,取出文件资料和附件统一保管。数百台设备,抬箱子、开箱子、取附件、关箱子、做标注,看似简单的动作,但在重复了数百次后,全身肌肉比去健身房“撸铁”后更酸爽。

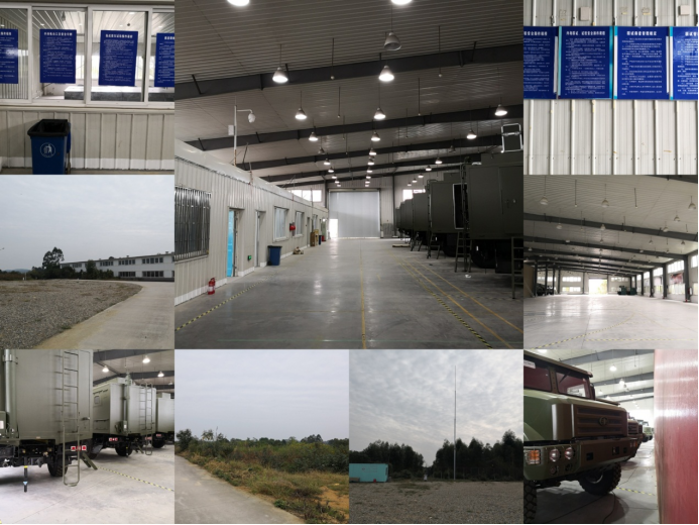

▲焕然一新的黄龙溪联试场
二、发起冲锋

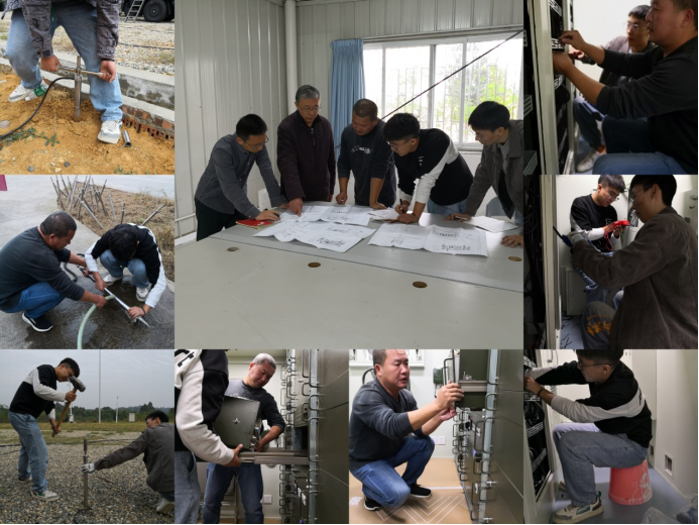

黄龙溪场地准备工作已基本结束,随着首套装备车辆的到来,总装工作也正式拉开序幕。车辆抵达黄龙溪后,项目组立马进行总体规划和整体协调。网络安全三线课题负责人东风、老陈和网络安全九线杜老师负责抓总协调,每天晚上梳理当日任务完成情况并制定第二天的工作计划,每周组织例会总结进展情况。集成装车负责人老张负责整车技术支持、整车平台测试和对接外协厂家售后保障等工作。网络安全九线逸飞和装备部王老师一起负责设备上架安装等工作。网络安全九线悦翔和装备部小川一起负责线缆焊接制作和舱内布线等工作。尽管几百台设备的安装、线缆焊接制作和舱内布线工作量大时间紧,但是大家分工明确,共同发力,相互协作,车辆总装工作有条不紊进行。
▲车辆总装现场掠影
三、安全保障

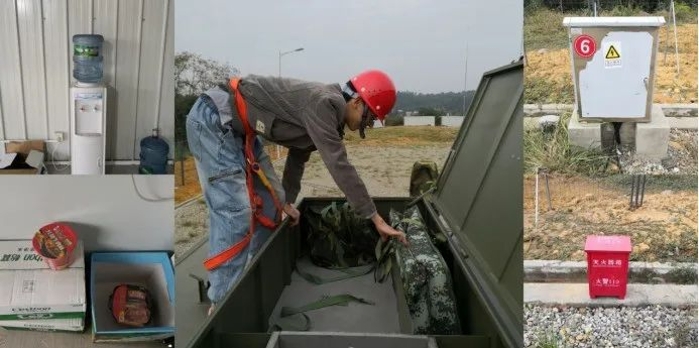

前期,厂房内和外场所有配电箱都由专业电工师傅进行了维护检查,供电安全有保障。此外,装备车辆抵达黄龙溪展开后,事先打入多根地钉组网,将车辆与大地可靠连接,确保接地安全。厂房内外四周按防火要求布置了若干组灭火器,每一辆装备车内外也配有灭火器,保障用火安全。外场四周架设有多根避雷针,雷雨天气可防备装备车辆和人员受到直击雷伤害。车顶作业时必须系上安全绳,戴好安全帽。针对调试间、库房、外场、装备车等各种不同危险源环境,课题组分别拟制了安全操作规程,粘贴于醒目位置。除了对课题组成员开展安全培训外,所有外协单位人员进入联试场后,也都要开展对应的安全教育,签署安全作业承诺书和保密承诺书后才允许开展联试工作。
四、夺取胜利
疫情反复下的黄龙溪没有了往日的喧嚣热闹,联试场内却灯火通明,热闹非凡。大家热情高涨,干得热火朝天,每天从上午八点持续工作到晚上九点,每周日休息一天。在网络安全九线和网络安全三线的通力配合下,大家全力投入战场,日夜奋战,每个人都尽最大努力挥洒着自己的热情和汗水,保持持续冲锋状态,在完成一批车辆总装及联试后,继续迎接下一批次车辆的到来。雄关漫道真如铁,而今迈步从头越!决胜四季度,全力保交付!我们坚信,集成装车团队定能打赢这场集中“歼灭战”!
